तामाकोसी– काठमाडौँ प्रसारण लाइन असारभित्र सक्न ताकेता

मध्य भोटेकोसीको बिजुली खेर गएमा ठेकेदारबाट क्षतिपूर्ति असुल गरिने
बिहीबार, फागुन २५, २०७९

काठमाडौँ– नेपाल विद्युत् प्राधिकरणले तामाकोसी–काठमाडौँ २२०/४०० केभी प्रसारण लाइन आयोजनाको निर्माण आगामी असारभित्र सम्पन्न गर्न ठेकेदारहरूलाई समय सीमा दिएको छ ।

आयोजनाअन्तर्गत रामेछापस्थित नयाँ खिम्ती सबस्टेसनबाट सिन्धुपाल्चोकको बाह्रबिसेसम्म ४४ किलोमिटर र बाह्रबिसेबाट काठमाडौँको लप्सीफेदीसम्मको ४६ किलोमिटर ४०० केभी डबल सर्किट तथा लप्सीफेदीबाट भक्तपुरको चाँगुनारायणसम्मको १४ किलोमिटर १३२ केभी प्रसारण लाइन र बाह्रबिसेमा २२०/१३२/११ केभी सबस्टेसन निर्माणाधीन छन् ।

साथै, लप्सीफेदीमा ४००/२२०/१३२/११, बाह्रबिसेमा ४०० केभी र नयाँ खिम्तीमा ४०० केभी सबस्टेसन निर्माण भइरहेको छ ।

तामाकोसी तथा सुनकोसी नदी र सहायक खोलानालाको जलविद्युत् आयोजनाको विद्युत् काठमाडौँ उपत्यकामा ल्याउन तथा राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गर्न तामाकोसी–काठमाडौँ प्रसारण लाइन र सबस्टेसन निर्माण सुरु गरिएको हो ।

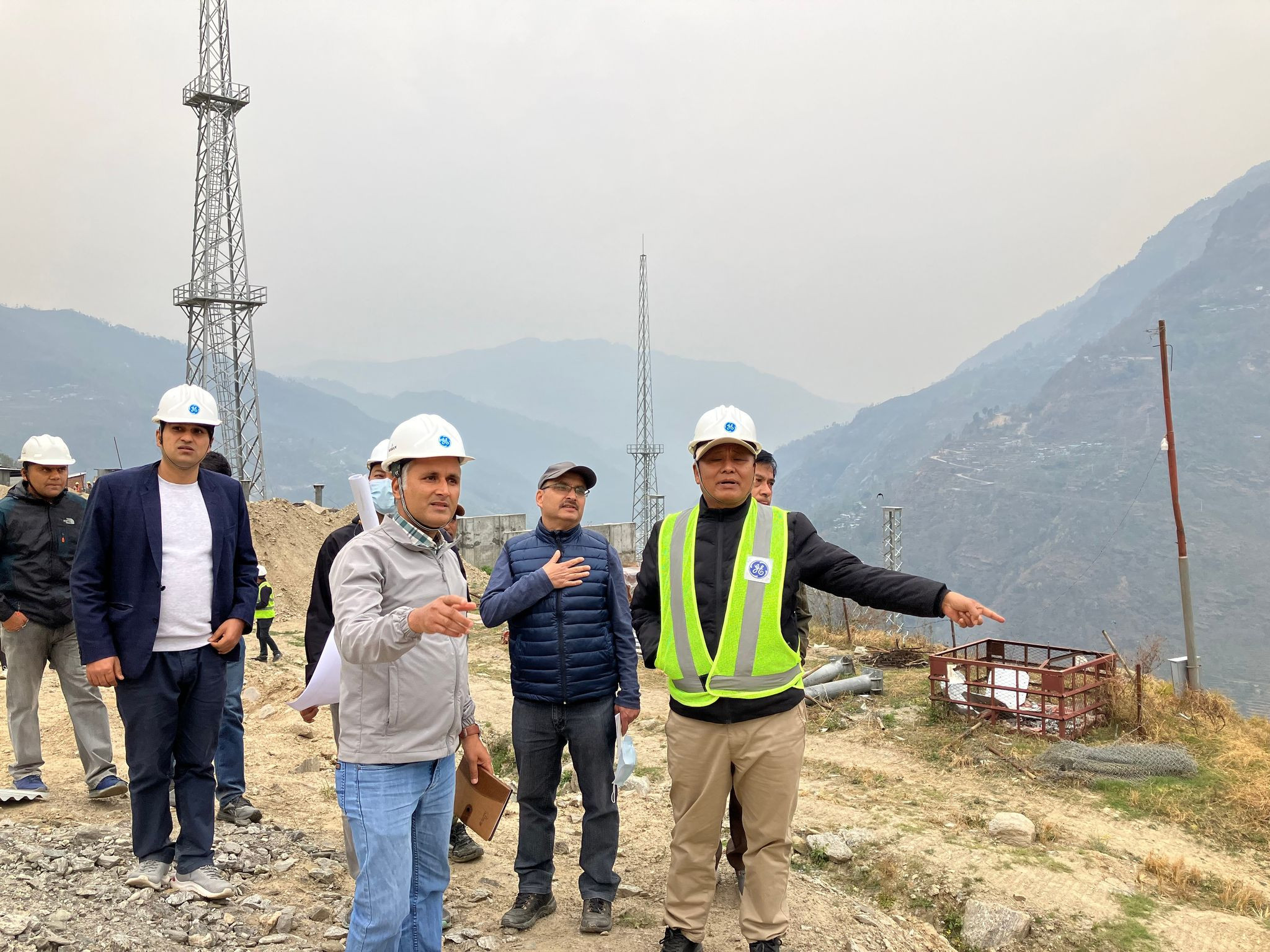

नेपाल विद्युत् प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ, आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक ताराप्रसाद प्रधानसहितको उच्चस्तरीय टोलीले आयोजनाअन्तर्गत बाह्रबिसे सबस्टेसनको बुधबार अनुगमन भ्रमण गरी महत्वपूर्ण प्रसारण लाइन र सबस्टेसनको निर्माण असारभित्र सम्पन्न गर्न निर्देशन दिएको हो ।

निर्माणमा देखिएको अवरोध हटाउन आफ्ना तर्फबाट पनि सहजीकरण तथा समन्वय गर्ने प्रतिबद्धता जनाउँदै टोलीले नयाँ खिम्ती–बाह्रबिसे, बाह्रबिसे–काठमाडौँ र बाह्रबिसे सबस्टेसनको निर्माण असारभित्र सम्पन्न गर्न निर्देशन दिएको हो ।

टोलीले प्रसारण लाइन र सबस्टेसन निर्माणको जिम्मा पाएका ठेकेदारहरू, आयोजना व्यवस्थापनसँग निर्माणमा हालसम्म भइरहेको प्रगति, सम्पन्न हुने तालिका, बेहोरिरहेका समस्या तथा समाधानका उपायलगायत विषयमा विस्तृत छलफल गरेको थियो ।

रूख कटान आदेश, जग्गा प्राप्ति, प्रसारण लाइनको मार्गाधिकारमा स्थानीय बासिन्दाको अवरोधलगायत कारणले प्रसारण लाइन निर्माण प्रभावित हुँदै आएको छ ।

बाह्रबिसे सबस्टेसन निर्माणको ठेक्का पाएका चिनियाँ कम्पनीहरू ग्वाङ्सी ट्रान्समिसन एन्ड सबस्टेसन कन्स्ट्रक्सन तथा सेन्जेन क्लाउ इलेक्ट्रोनिक्सको उपक्रमको काम सन्तोषजक नदेखिएको प्राधिकरणका कार्यकारी निर्देशक घिसिङले उल्लेख गरे ।

चिलिमे जलविद्युत् कम्पनीको अगुवाइमा सिन्धुपाल्चोकमा निर्माणाधीन १०२ मेगावाटको मध्य भोटेकोसी जलविद्युत् आयोजनाको विद्युत् बाह्रबिसे सबस्टेसनमा जोडिने छ । मध्यभोटेकोसीको निर्माण आगामी असारभित्र सम्पन्न गर्ने लक्ष्यका साथ काम भइरहेको छ ।

कार्यकारी निर्देशक घिसिङले असारभित्र सबस्टेसनको निर्माण नभएर मध्य भोटेकासीको विद्युत् जोड्न नसकिने अवस्था आए त्यसको क्षतिपूर्ति भराइने ठेकेदारलाई चेतावनी दिए ।

‘मध्य भोटेकोसीले सबस्टेसनसम्मको प्रसारण लाइनका टावर निर्माण गरिसकेको छ, सबस्टेसन निर्माण सम्पन्न भएन भने विद्युत् कसरी प्रवाह गर्ने ? यस्तो महत्वपूर्ण सबस्टेसन निर्माणमा ढिलाइ गर्ने ?’, घिसिङले ठेकेदारलाई निर्देशन दिँदै भने, ‘यदि सबस्टेसन निर्माण सम्पन्न नभएर मध्यभोटेकोसीको विद्युत् खेर जाने अवस्था आएमा १०२ मेगावाट विद्युत् बिक्रीबाट दैनिक प्राप्त गर्ने आम्दानी असुलउपर गरिने छ ।’

प्राधिकरणले मध्यभोटेसीको विद्युत प्राहका लागि अस्थायी वैकल्पिक व्यवस्था गरेको छ । तर, त्यसका लागि पनि बाह्रबिसे सबस्टेसन निर्माण अनिवार्य छ ।


मध्य भोटेकोसीको विद्युत् २२० केभी प्रसारण लाइनमार्फत बाह्रबिसे सबस्टेसनमा जोडिने छ ।

२२० केभी प्रसारण लाइनबाट आएको विद्युत् बाह्रबिसे सबस्टेसनमार्फत १३२ केभीमा झारिने छ । त्यसपछि २२ मेगावाटको माथिल्लो चाकु ए जलविद्युत् आयोजनाले निर्माण गरेको १३२ केभी प्रसारण लाइनमार्फत लामोसाँघु सबस्टेसनमा जोड्ने गरी वैकल्पिक व्यवस्था गरिएको छ ।

माथिल्लो चाकु ए जलविद्युत् आयोजनाले अहिले बाह्रबिसे बजारबाट बाह्रबिसे सबस्टेसनसम्मको करिब ४ किलोमिटर प्रसारण लाइन निर्माण गर्न सर्वेक्षण सम्पन्न गरेको छ ।

आयोजनाले यो लाइन निर्माण गर्न बढीमा ४ महिना लाग्ने बताएको छ । यो लाइन बनेपछि अहिले लामोसाँघु सबस्टेसनमा जोडिएको आयोजना बाह्रबिसे सबस्टेसनका जोडिने छ ।

कार्यकारी निर्देशक घिसिङले बाह्रबिसे सबस्टेसन र नयाँ खिम्ती–बाह्रबिसे सबस्टेसन निर्माण सम्पन्न भएपछि मध्यभोटेकासीको विद्युत् खिम्तीतर्फ प्रवाह गर्न सकिने बताए ।

बाह्रबिसे सबस्टेसनमा २२०/१३२ केभी, १६० एमभीए र १३२/११ केभी, ५ एमभिएका पावर ट्रान्सफर्मरहरू रहनेछन् ।

घिसिङले बाह्रबिसे बजारबाट सबस्टेसनसम्म जाने करिब साढे ४ किलोमिटर सडकको मर्मत तत्काल गरी वर्षा सुरु हुनुभन्दा अघि नै निर्माण स्थलमा उपकरणहरू तथा निर्माण सामग्री ढुवानीको व्यवस्था गर्न निर्देशन दिए ।

प्रसारण लाइनअन्तर्गत नयाँ खिम्ती–बाह्रबिसे खण्डमा पर्ने ११८ वटा टावरमध्ये ९० वटा टावरको जग हालिएको छ । ७१ वटा टावर खडा गरिएको छ । साढे १७ किलोमिटर तार तानिएको छ ।

यो लाइन बनाउने ठेक्का पनि बाह्रबिसे सबस्टेसनको ठेकेदारले नै पाएको थियो । तर, ठेक्का सम्झौताको ७४ प्रतिशत समय बित्दासमेत कम्पनीले निर्माणको प्रारम्भिक काम नै नगरेपछि सम्झौता अवधि बाँकी नै रहेको अवस्थामा ठेक्का तोडिएको थियो ।

प्राधिकरणले चिनियाँ कम्पनीसँग ठेक्का तोडी ठेक्का रकमको १० प्रतिशत अर्थात १४ लाख ५४ हजार डलर र ६ करोड १६ लाख ७४ हजार रुपैयाँ कार्यसम्पादन जमानत जफत गरेको थियो ।

यसैगरी, ठेकेदार कम्पनीले अग्रिम भुक्तानीका लागि राखेको १४ लाख ५४ हजार डलर र ६ करोड १६ लाख ७४ हजार रुपैयाँ बैक जमानत पनि जफत गरिएको थियो । त्यसपछि प्राधिकरणले नयाँ टेन्डर गरी ठेकेदार छनोट गरेको थियो ।

बाह्रबिसे–लप्सेफेदी खण्डमा पर्ने १२२ टावरमध्ये १११ वटाको जग हालिएको छ भने ४ वटा टावरको जग हाल्ने काम जारी छ । १०३ वटा टावर खडा गरिएको छ ।

स्थानीयको अवरोधका कारण लप्सीफेदीमा ४ वटा टावर निर्माण सुरु हुन सकेको छैन । १२.५ किलोमिटर तार तानिएको छ ।

वन क्षेत्रको जग्गा प्रयोग, रूख कटानी, स्थानीयको अवरोधलगायत कारणले प्रसारण लाइन निर्माण प्रभावित हुँदै आएको छ ।


प्रकाशित मिति: बिहीबार, फागुन २५, २०७९  १२:१८
